工业级AGV项目交付:跨越从“能跑”到“能交”的5道鸿沟

转载 2026-08-11 09:58 科尔摩根 来源:科尔摩根
科尔摩根自动化AB

五大交付法则

在自动化领域,新手看重“车”,老手看重“场”,而优秀的工程师看重的是“系统受控”

很多团队认为AGV项目的核心就是“买车、画线路图、调参数”。但在真正的工业现场,技术只占三成,剩下的七成全在于工程控制

一套成熟的AGV系统需要同时协调车辆、调度、导航、WLAN、Host 接口、PLC 以及严苛的安全标准。你最终交付给客户的,不应是几台在现场反复调试的“试验品”,而是一套需求明确、风险可控、责任闭环、快速验收和可维护可复制的确定性工业系统。

想要实现“一周跑通、快速验收”,必须打通以下5道关键关卡:

Part.01

节点把控:以 TG 门禁定义“准入确定性”

现场避坑

需求未明确就急于开发,接口未冻结就进场联调。这种“风险后移”会导致所有逻辑漏洞在修改成本最高的现场集中爆发。

工程解法

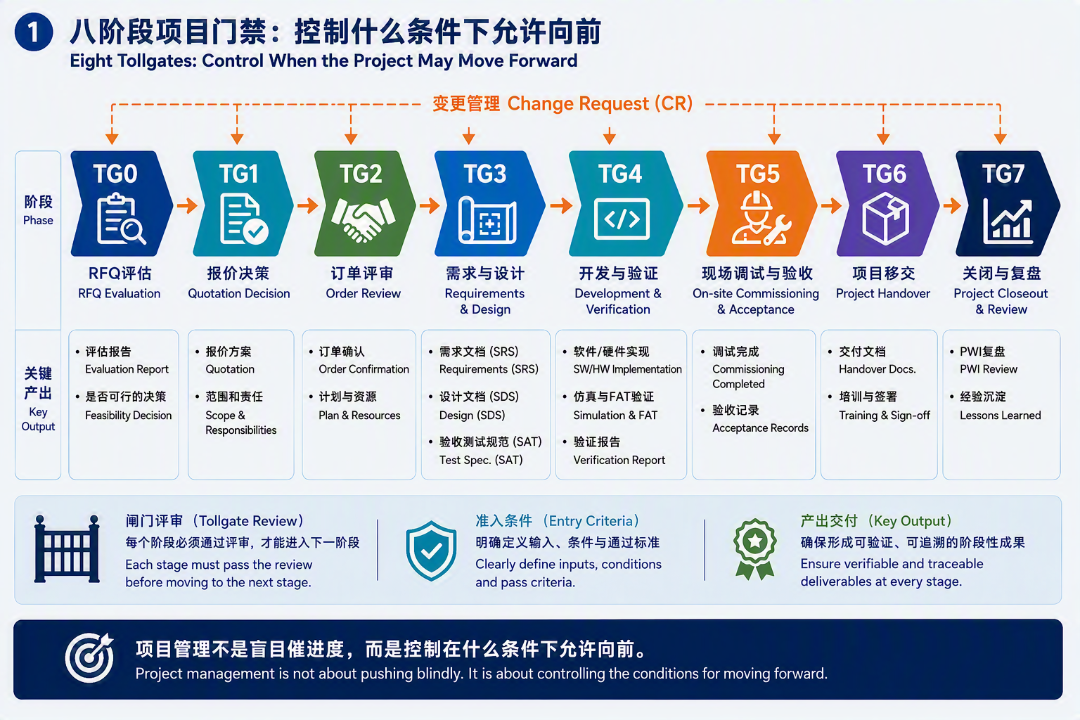

严格执行 TG0~TG7 八大阶段门禁。在 Tollgate(闸门)评审未通过前,项目决不盲目进入下一阶段。

TG3(方案需求)的颗粒度:真正的专业不仅是写文档,而是必须包含带卷尺的现场勘查和与客户深度对齐的需求研讨会

专业门槛:执行工程师需通过 NDC8 Basic 专业培训,确保从报价评估到现场交付的逻辑链条完全一致。

金句:项目管理不是盲目催促任务向前,而是严格控制在什么条件下允许向前。

图片由AI生成

Part.02

需求追溯:给每条承诺一张“身份证”

现场避坑

模糊的需求描述(如“定位要准”、“速度要快”)既无法指导设计,也无法作为客观验收依据,最终导致现场无休止的争议。

工程解法

为每条需求赋予唯一且终身不变的追踪标识,如 [SRS-01-1.0]

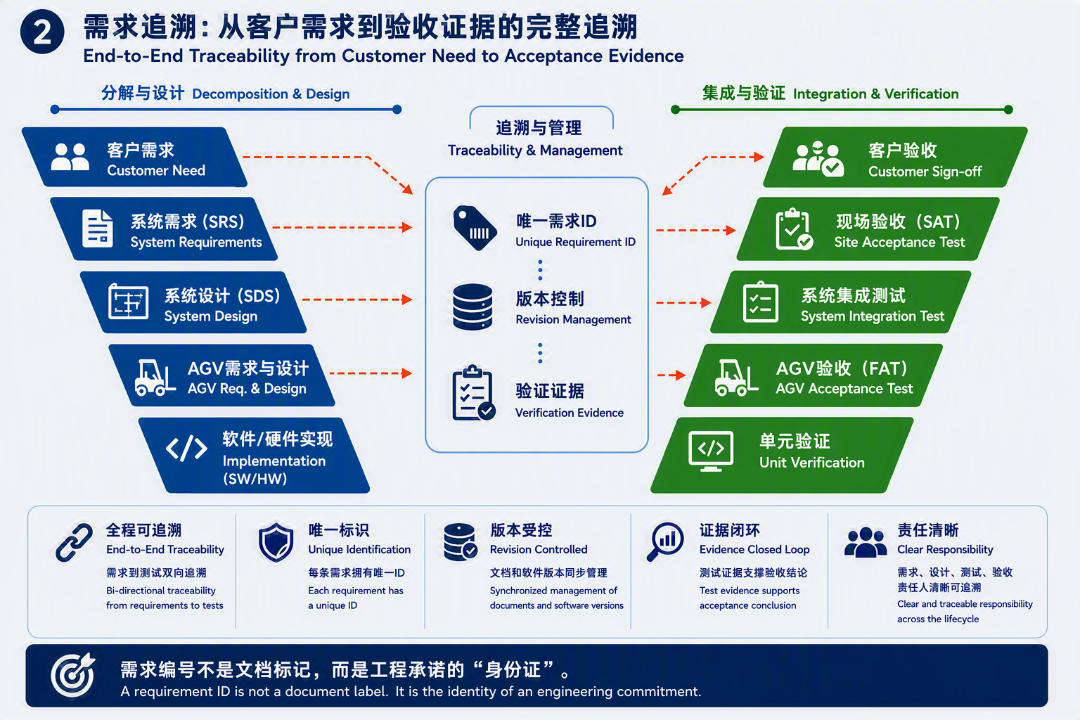

V-模型证据链:打通 客户需求→ 系统需求 (SRS) → 系统设计 (SDS) → 验收测试 (SAT)的完整链路。

版本控制(Revision Management):文档和软件的版本管理是项目成功的基石。确保每一项测试案例(Test Case)都能精准回溯到最新的需求编号。

金句:需求编号不是简单的文档标记,而是工程承诺的“身份证”。



Part.03

异常工程:定义系统的“数字化自愈”

现场避坑

正常流程看能力,异常流程看水平。演示时车辆行云流水,但在通信中断、急停复位或货物异常变更时,系统直接瘫痪。

工程解法

在 SDS 设计阶段穷尽异常场景,通过 Stop Bit(停止位)数字化实现异常自愈。

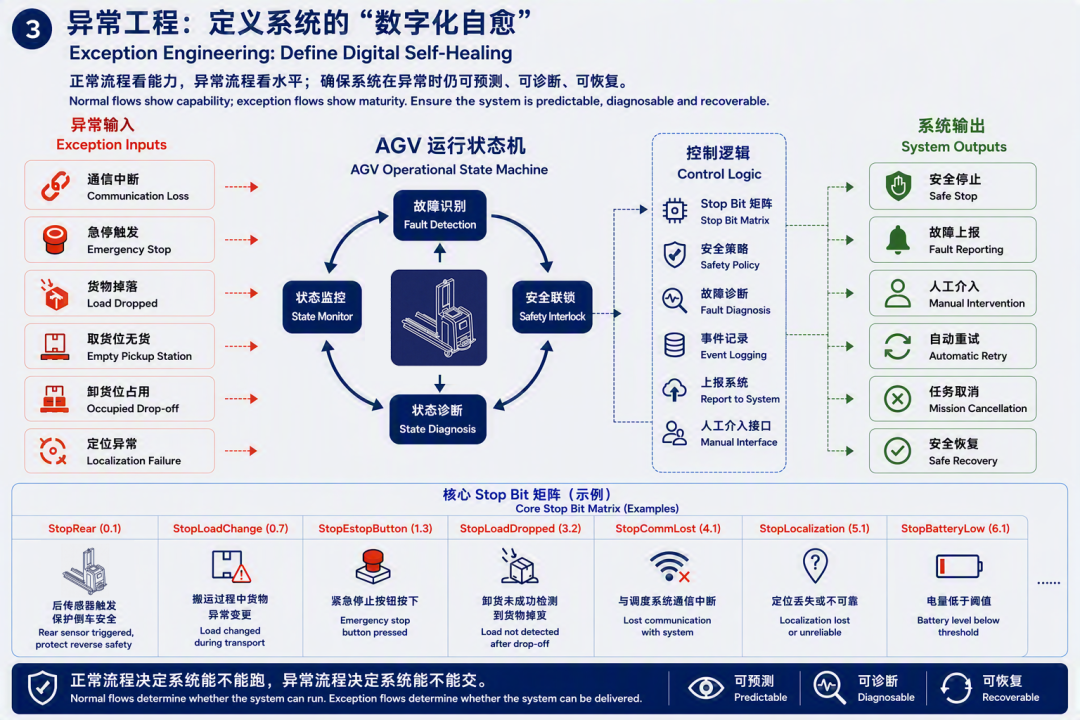

核心Stop Bit矩阵(示例)

StopRear (0.1):后传感器触发,保护倒车安全。

StopLoadChange (0.7):搬运过程中货物异常变更(如货物掉落)。

StopEstopButton (1.3):紧急停止按钮按下。

StopLoadDropped (3.2):卸货未成功检测到货物离叉。

状态切换

确保系统在环境偏离预期时,能进入可预测、可诊断、可恢复的安全状态。

金句:正常流程决定系统能不能跑,异常流程决定系统能不能交。


Part.04

前置防御:把调试转变为“二次确认”

现场避坑

把布局验证和死锁排查推迟到现场。在客户停产窗口的压力下,现场修改代码的代价呈指数级暴涨。

工程解法

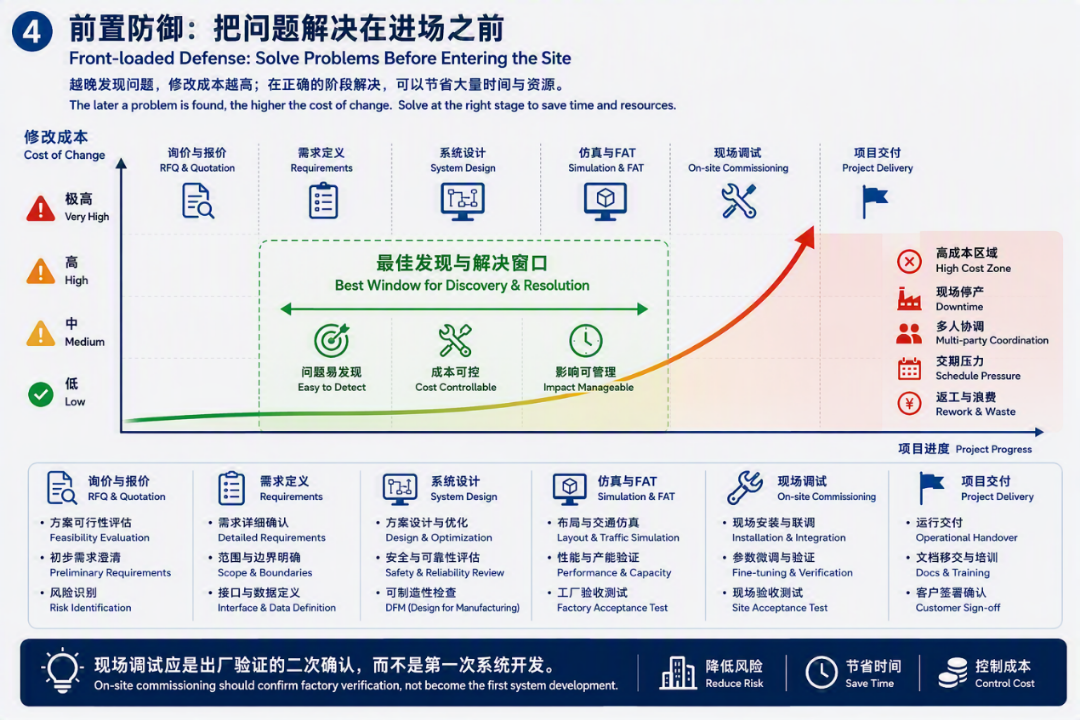

“把问题解决在进场之前”

无死锁仿真:在TG4阶段利用仿真软件预先识别不可解除的死锁(Unresolvable deadlocks),确保系统吞吐量达标。

先车后场(铁律):进场前必须完成 100% 的车辆工厂验收测试(FAT)。在验证布局前,必须先彻底完成车辆性能与安全测试

金句:资深工程师的现场调试,本质上是对出厂前验证结果的“二次确认”。


Part.05

闭环复盘:沉淀“组织资产”而非英雄主义

现场避坑

工程师口头承诺改需求造成责任混淆;项目结束后缺乏总结,同样的工程坑在下一个项目重复上演。

工程解法

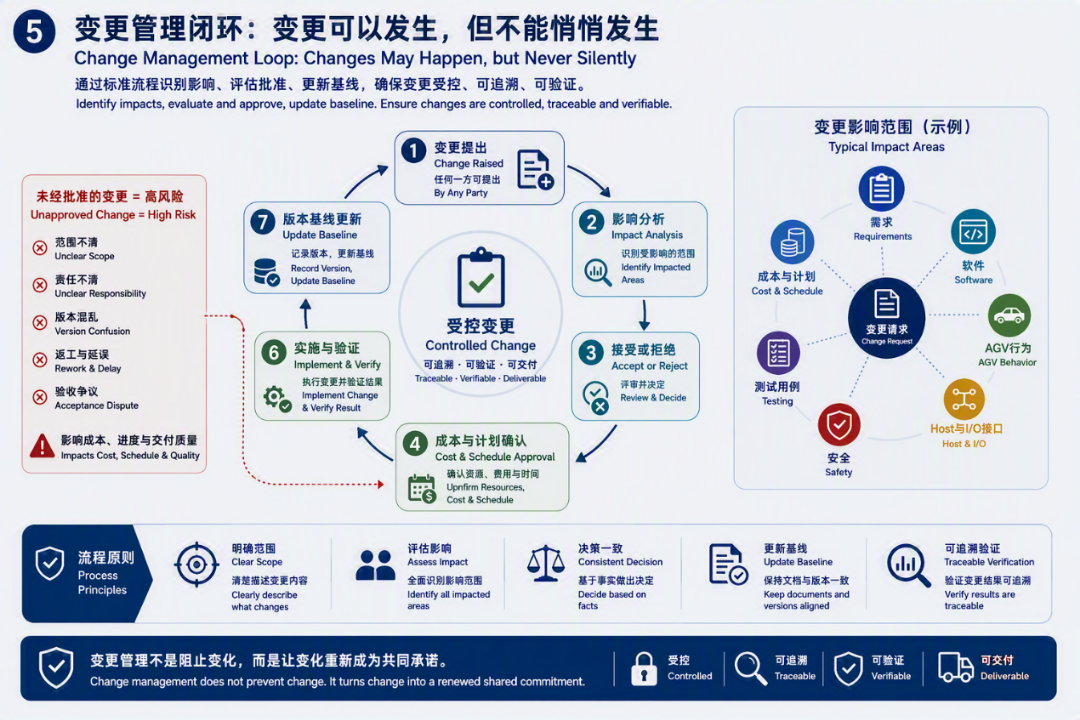

1.变更管理(CR):任何范围变更必须通过 Change Request签署批准,并同步更新 SRS和 SDS。

2.PWI 评审:收尾阶段严格执行 Process & Work Improvements,识别项目的 Pros(优)与 Cons(劣)

3.资产化:将经验教训沉淀为标准模板(Checklist/Risk Evaluation),实现组织学习闭环。


一个成熟的工业级 AGV 项目,应该能清晰回答五个核心问题: 为什么要做?具体做什么?准备怎样实现?如何证明实现?发生变化谁来重新确认?

当这五个问题在工程证据链上实现闭环,你交付给客户的才是一套可控制、可验收、可维护、可复制的工业级确定性系统。

互动讨论

在你的项目经历中,踩过最大的“坑”发生在第几关?欢迎留言交流。
